PROJEKTFORTSCHRITT

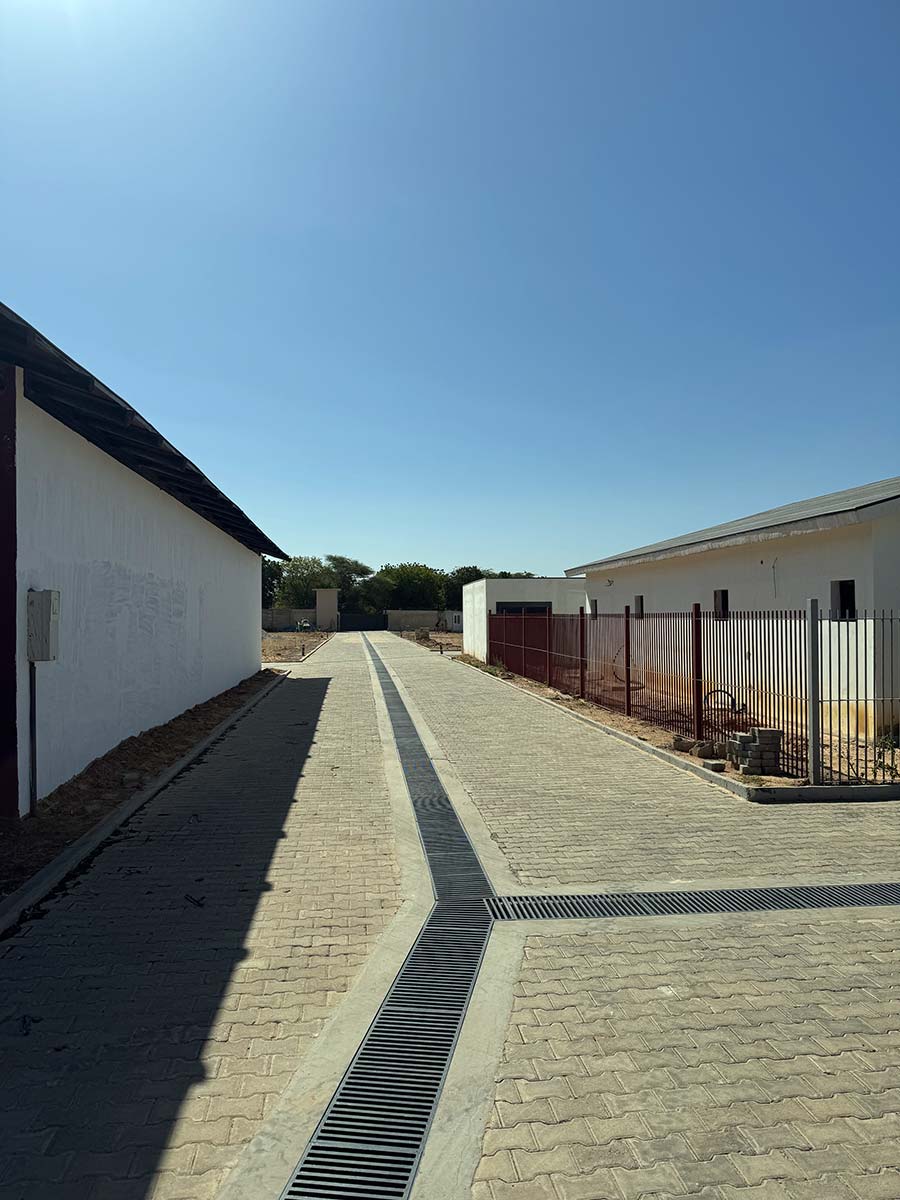

Straßen und Wege

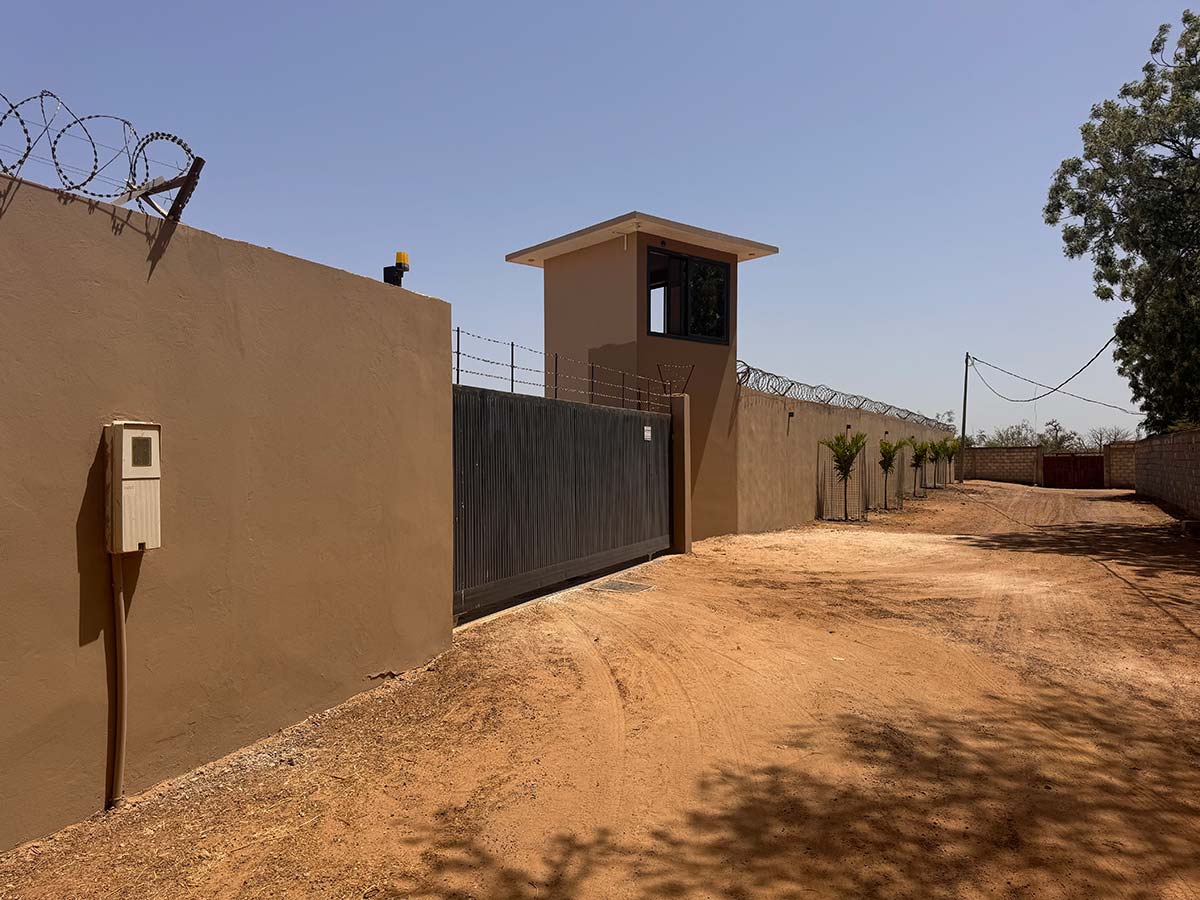

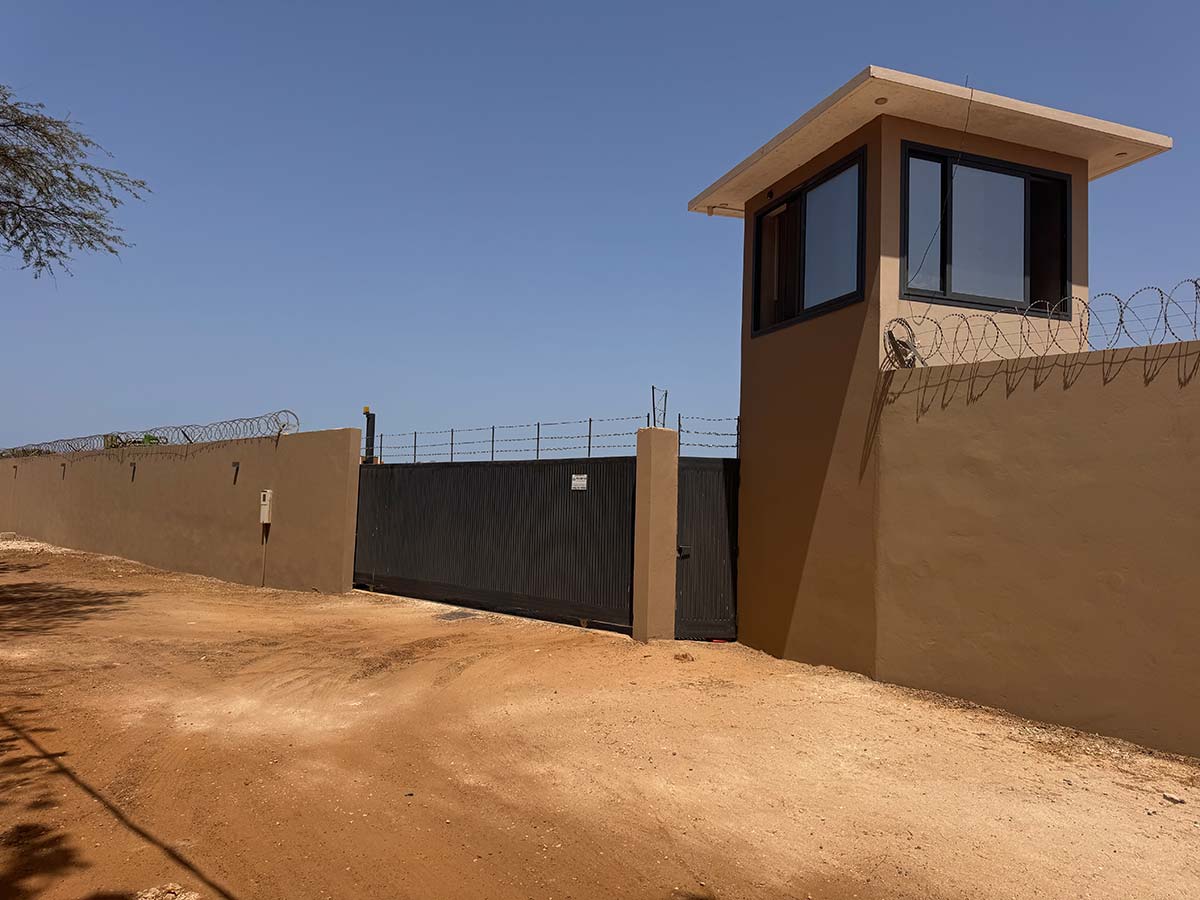

Die Zufahrtsstraße vom Tor und durch das gesamte Gelände wurde fertiggestellt.
Außerdem ist der Wachturm am Tor fertiggestellt. Die Wache ist 24/7 mit eigenem Wachpersonal besetzt und garantiert eine hohe Sicherheit und Kontrolle darüber, wer auf das Gelände gelangt.

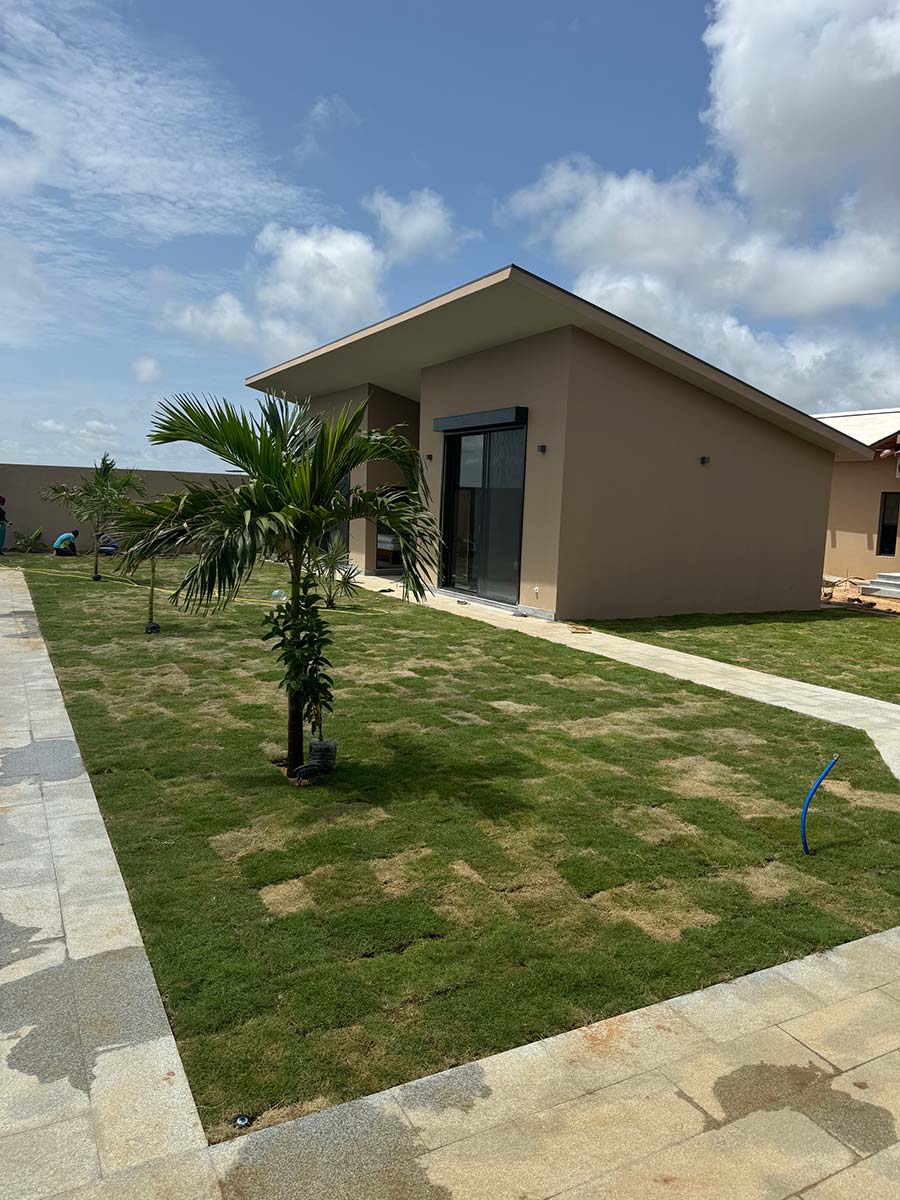

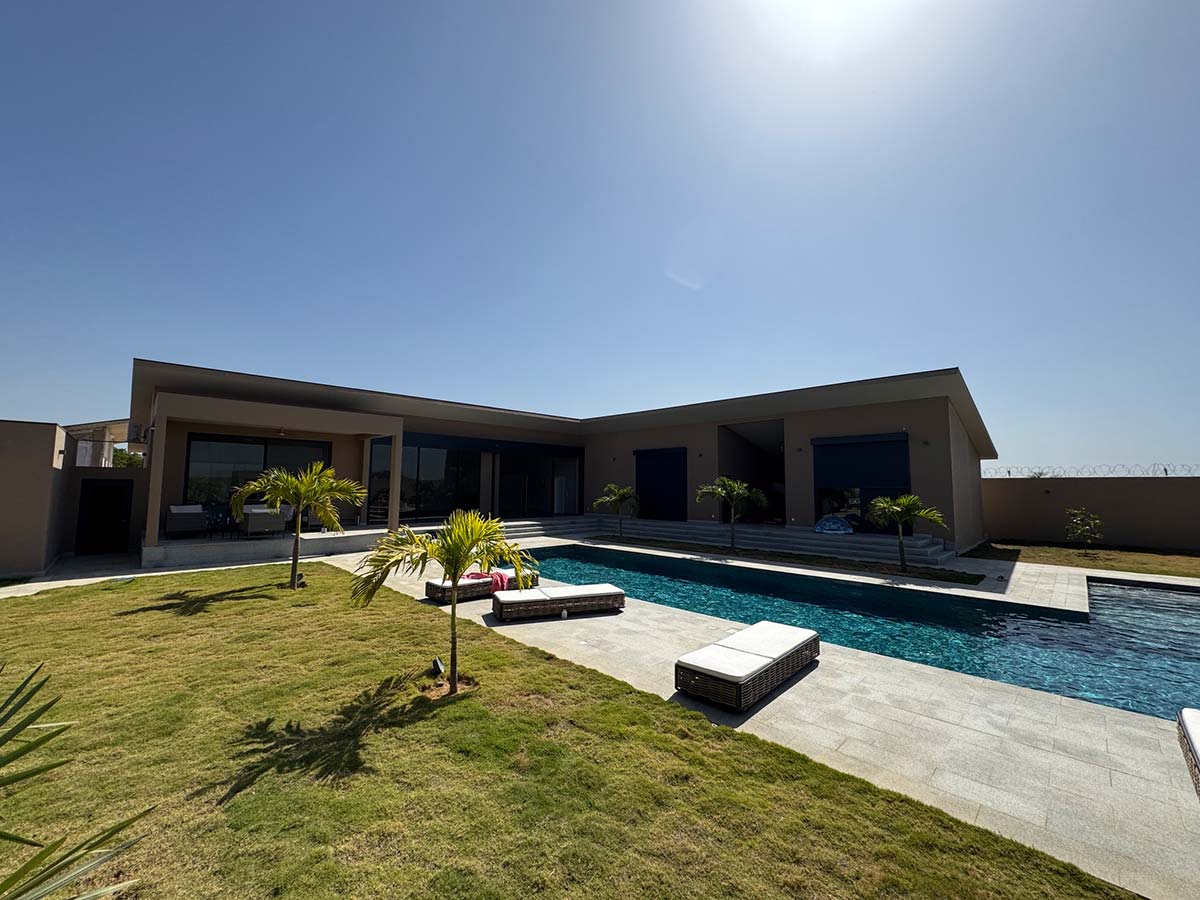

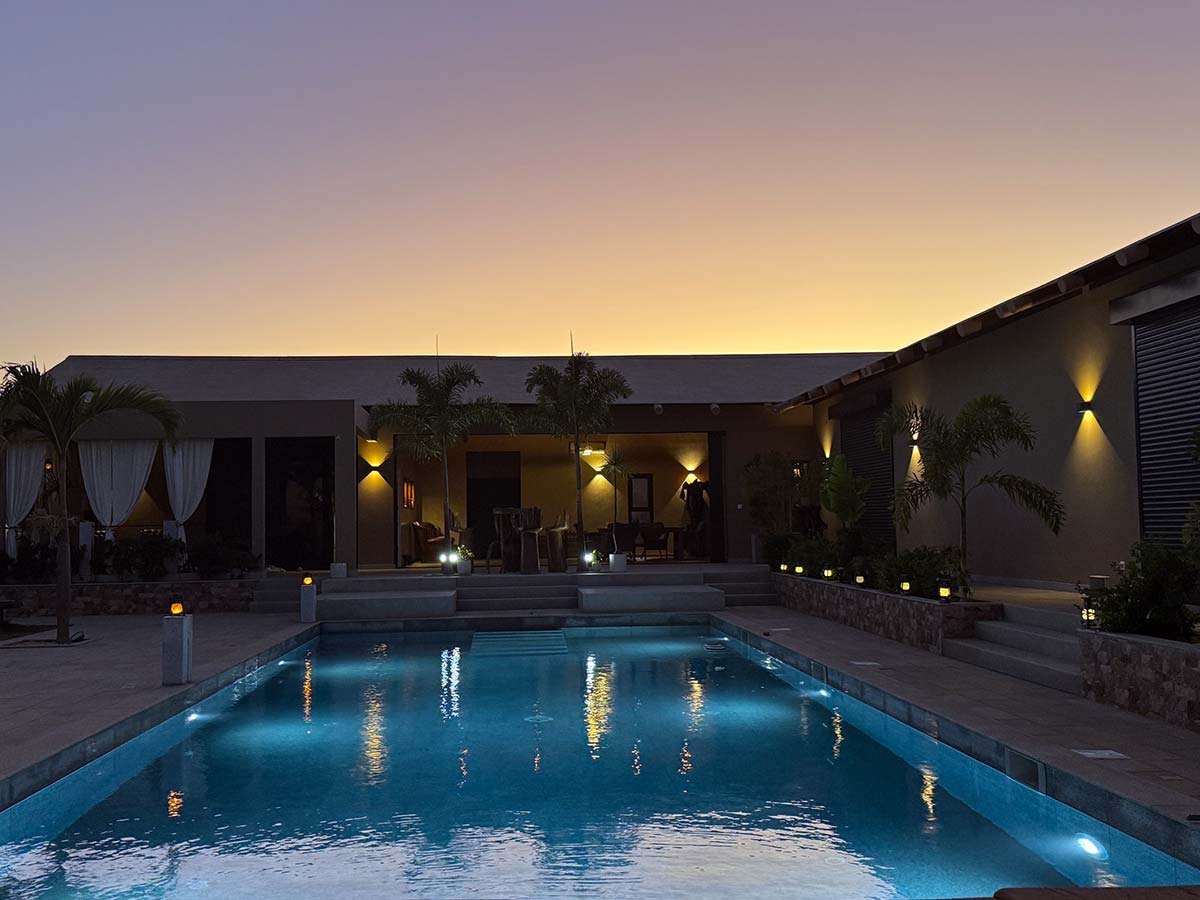

Villa Q2 fertiggestellt
Auch Villa Q2 wurde fertiggestellt und übergeben.

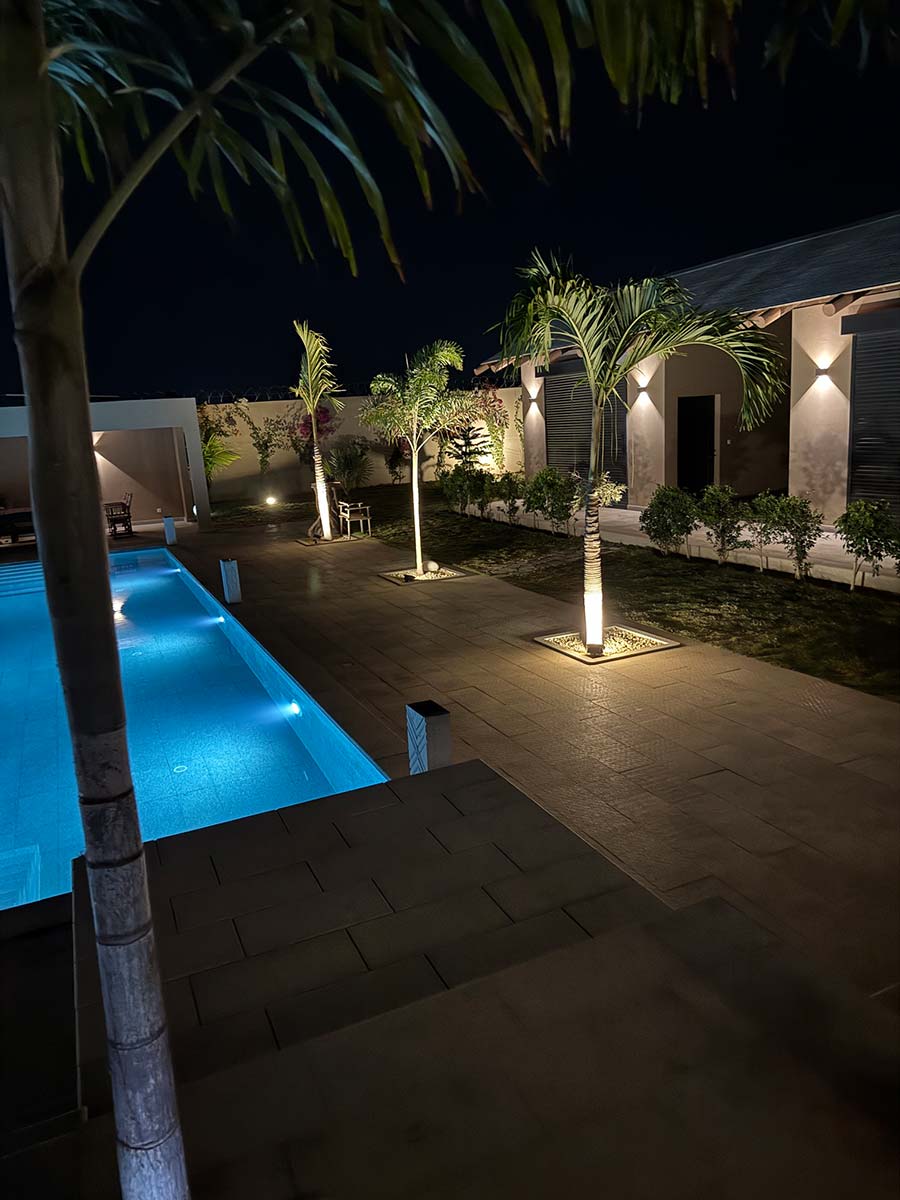

Einzug in Villa Q1
Villa Q1 wurde übergeben und die neuen Hausherren sind bereits eingezogen.

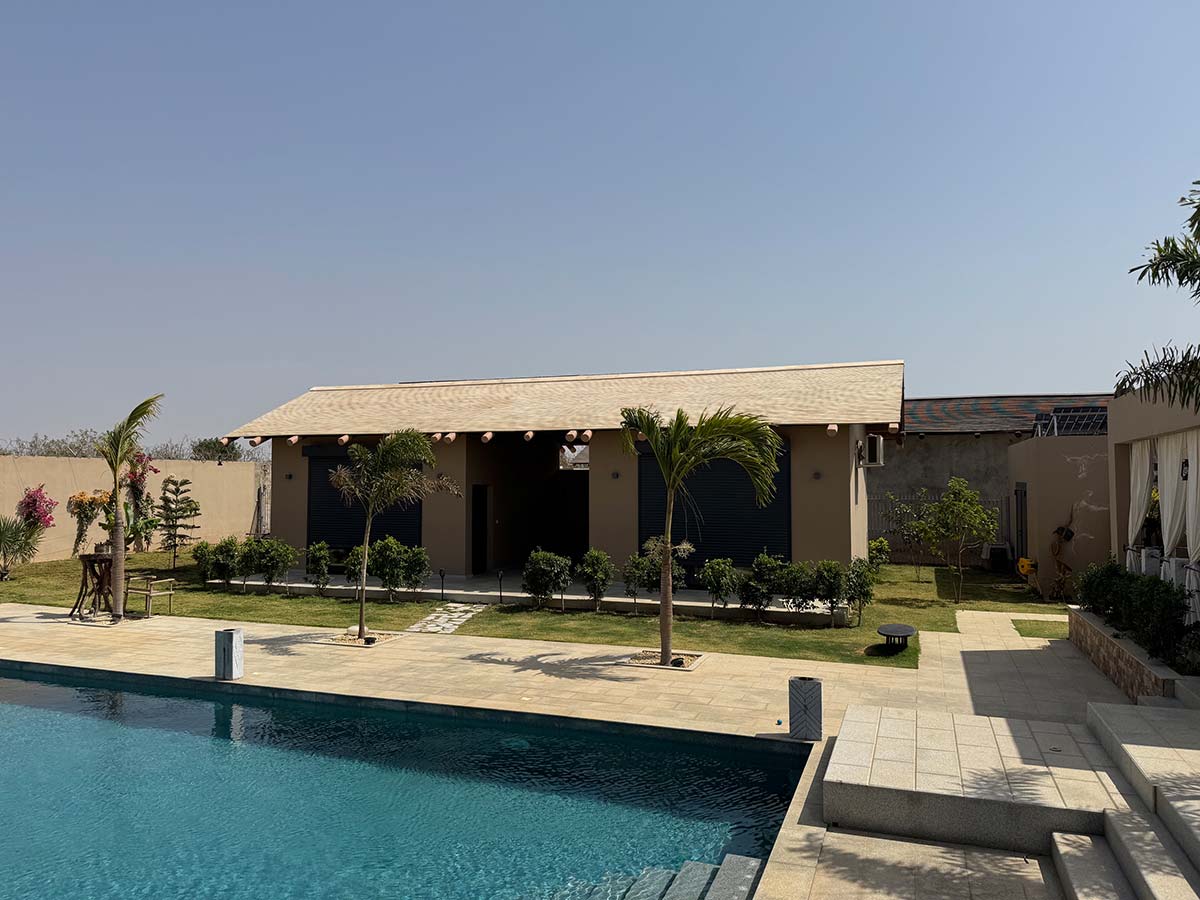

Villa Q1 ist fertig
Als erstes Objekt ist Villa Q1 bezugsfertig. Kleinere Arbeiten sind noch zu erledigen, aber Innenausbau und Garten sind fertiggestellt, so dass das Objekt in Kürze seinem Besitzer übergeben werden kann.

Außenbereiche und Glasfronten
In Villa Q1 und Q2 werden die Außenbereiche gestaltet. Ein Gartenbauunternehmen verlegt Rasen und setzt die ersten Pflanzen und Bäume.

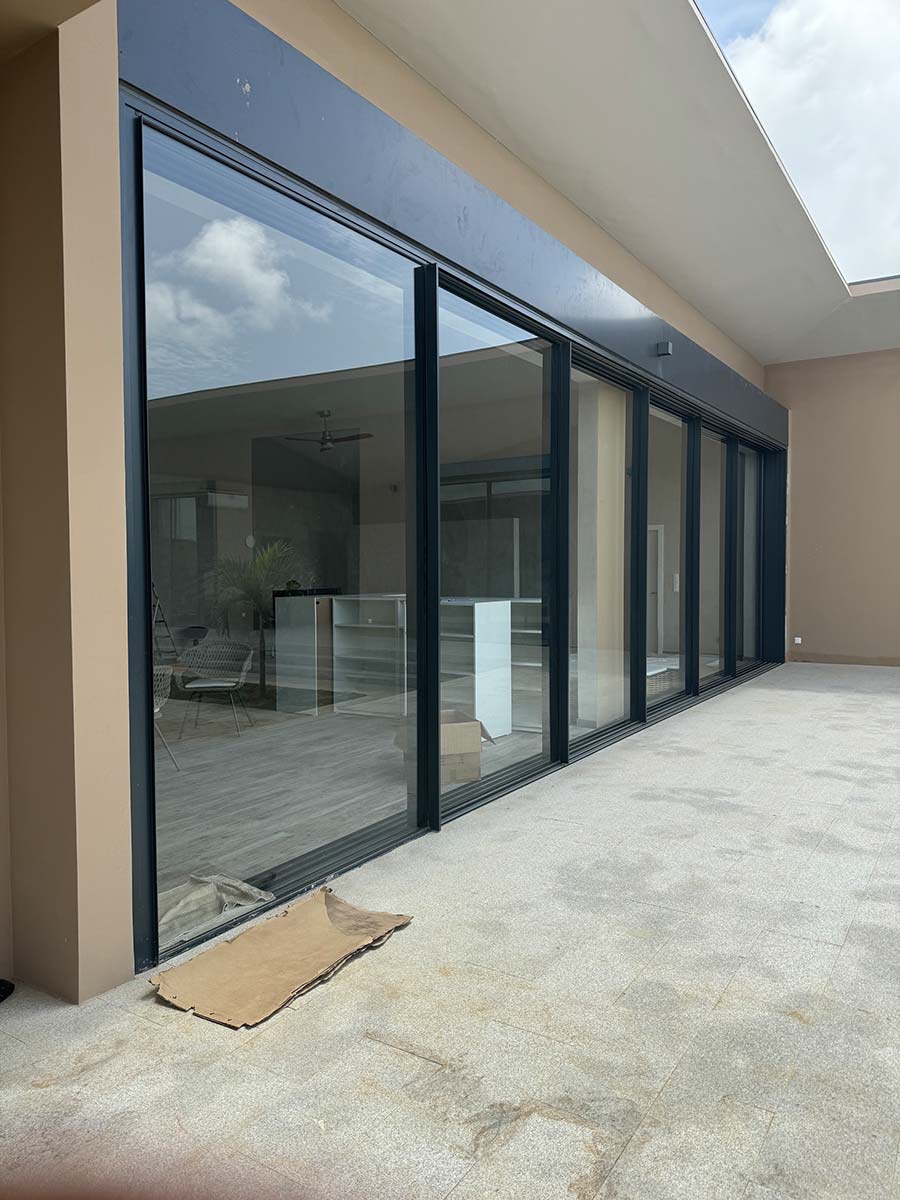

Die Gebäude wurden mit ihren großen Glasfronten komplettiert.

Pools und Innenausbau

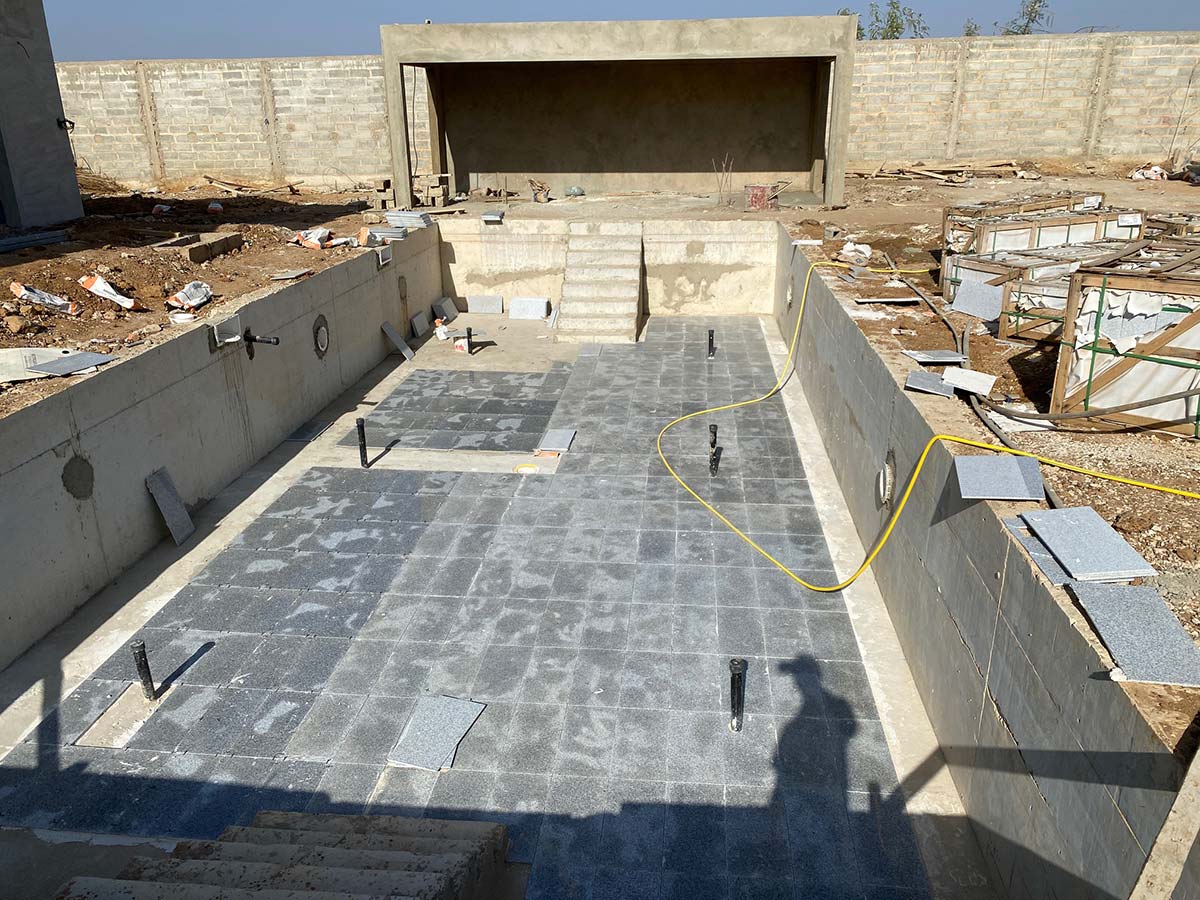

Bei Villa Q1 und Q2 werden hochwertige Granitfliesen im Pool und auf den Wegen verlegt.

Parallel zu den Arbeiten auf dem Gelände wird mit dem Innenausbau begonnen.

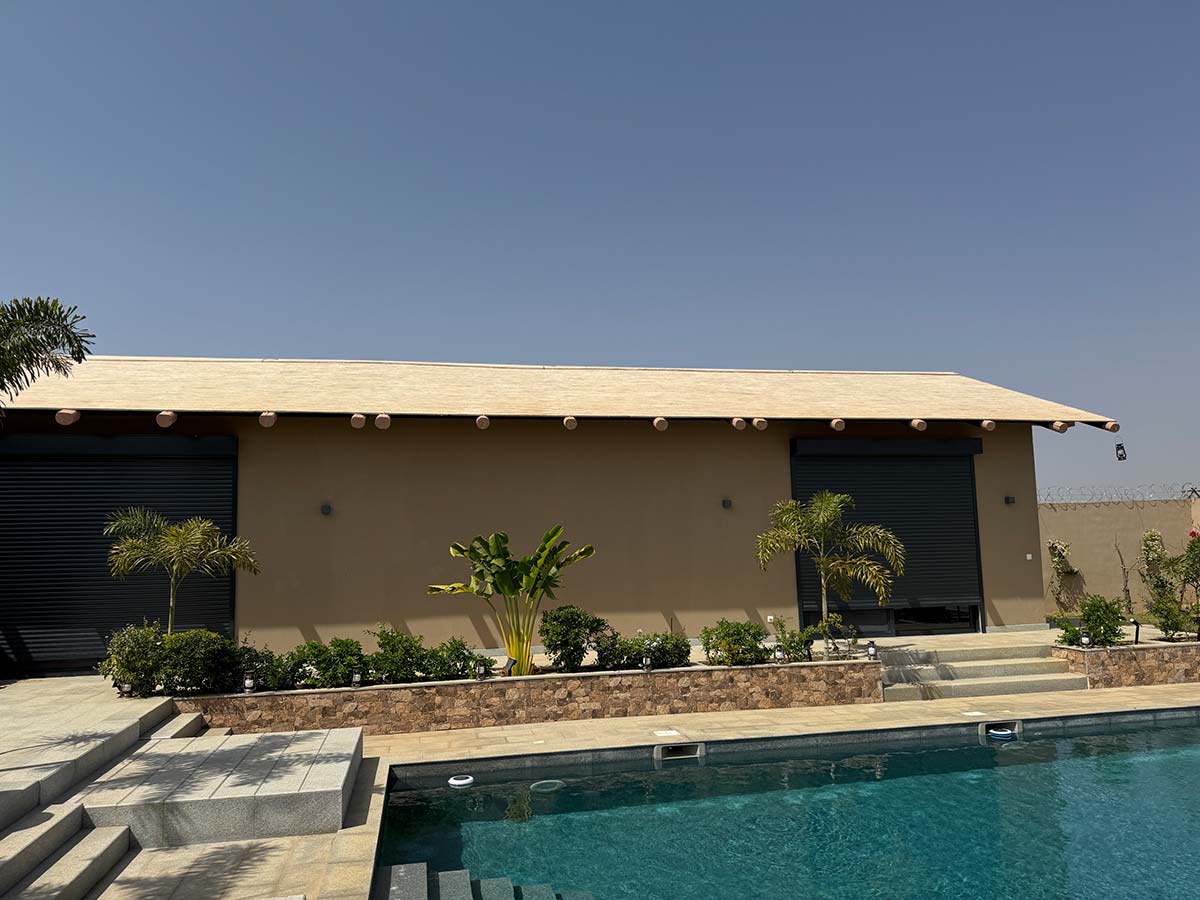

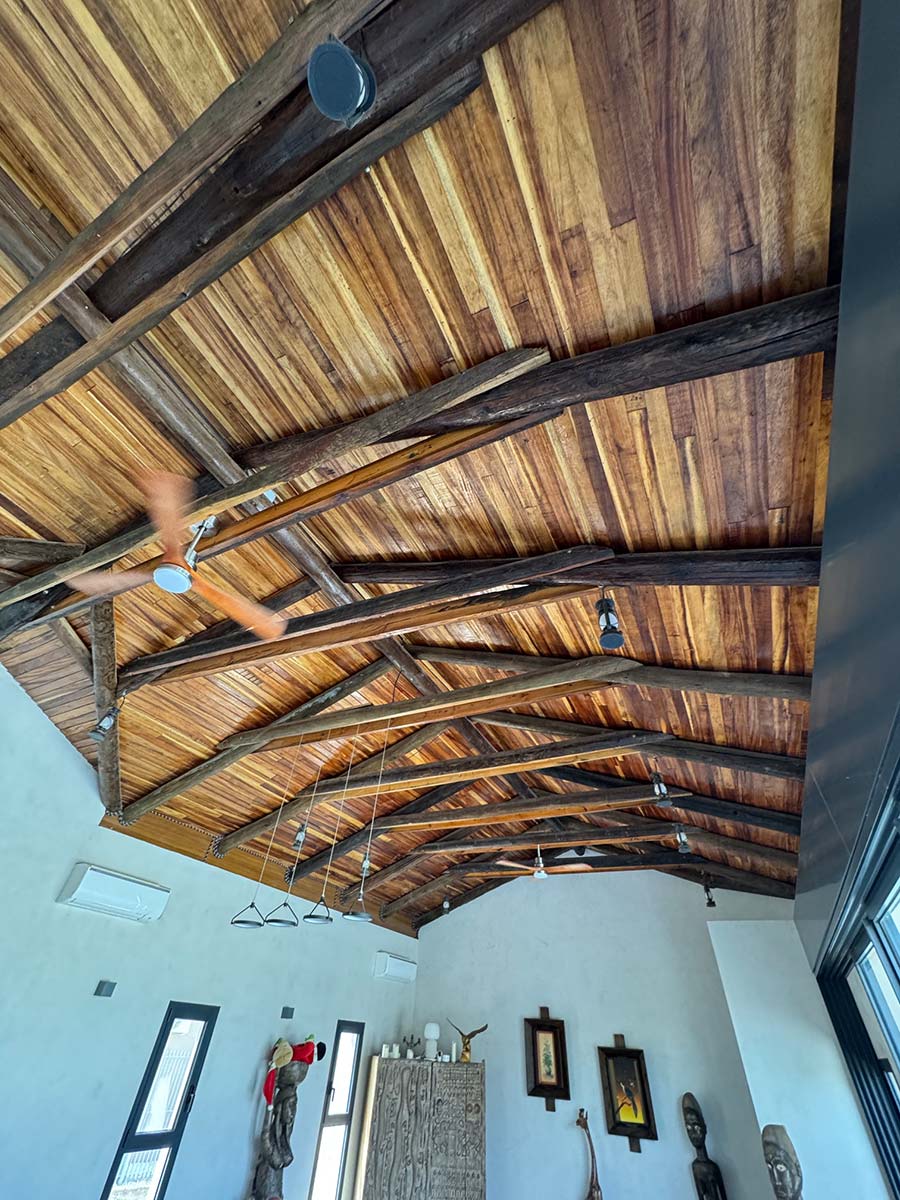

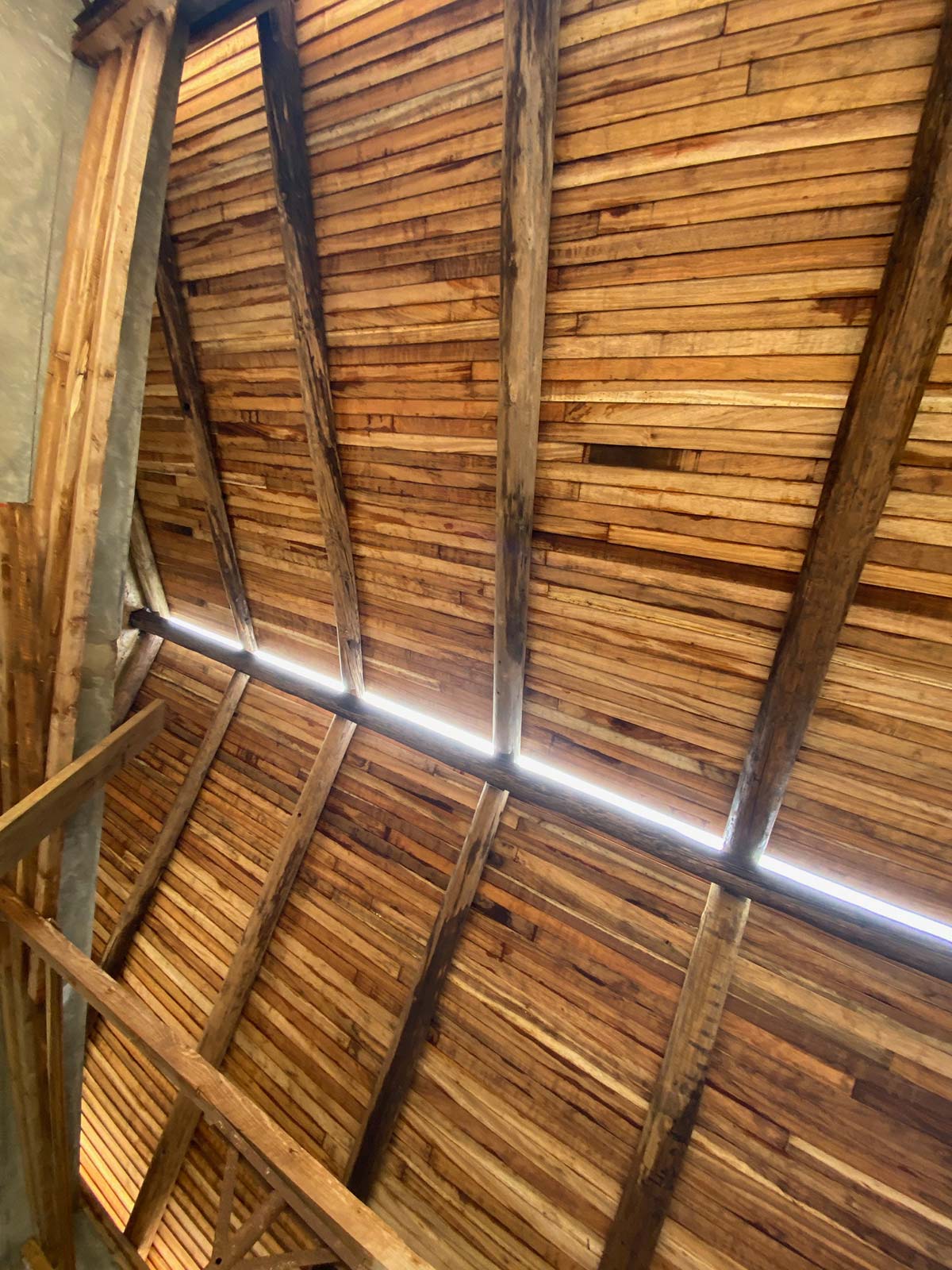

Holzdach für Villa Q1
Villa Q1 bekommt ein Holzdach, welches von einer auf solche Arbeiten spezialisierten Firma ausgeführt wird.

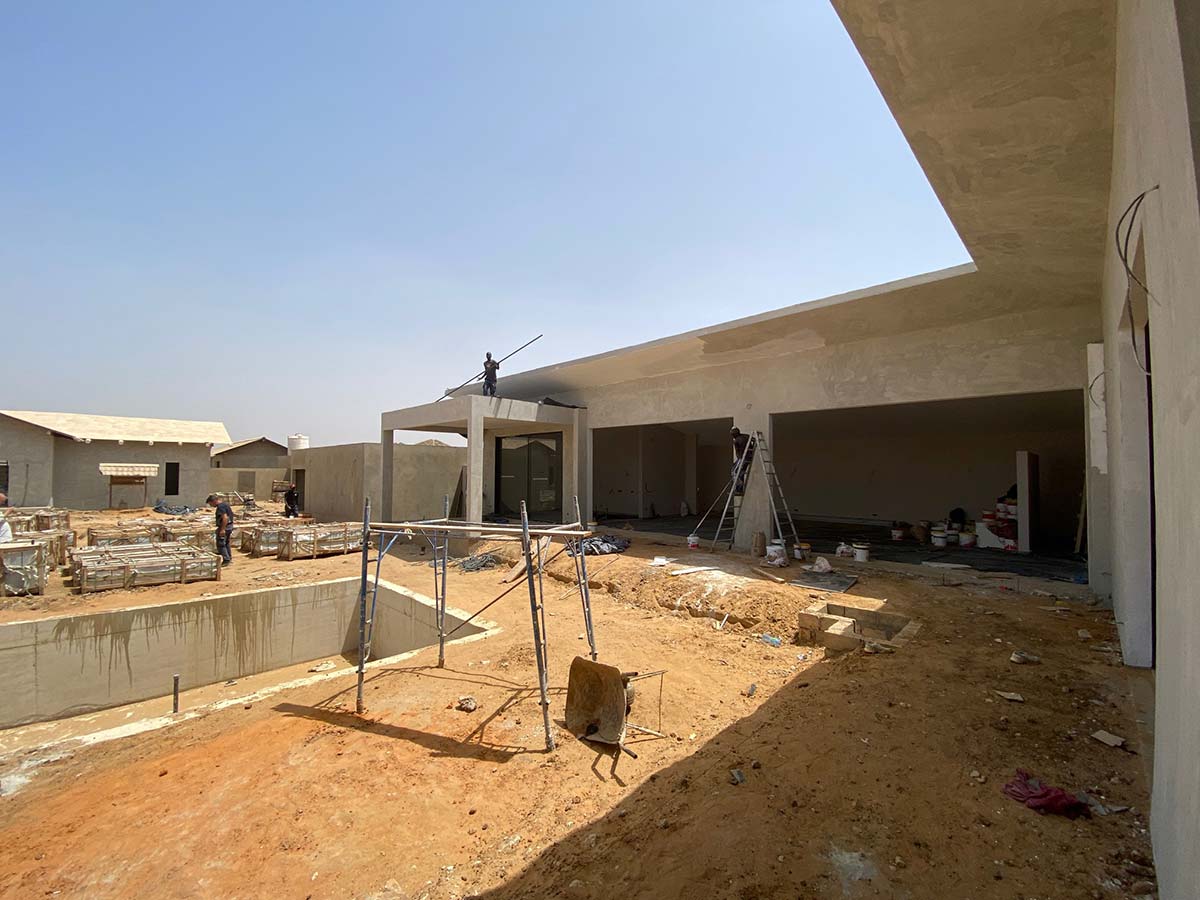

Rohbau schreitet voran
Der Rohbau der ersten Gebäude geht voran. An mehreren Häusern wird parallel gearbeitet; das Hauptgebäude von Villa Q2 hat bereits sein großes Spannbetondach bekommen.

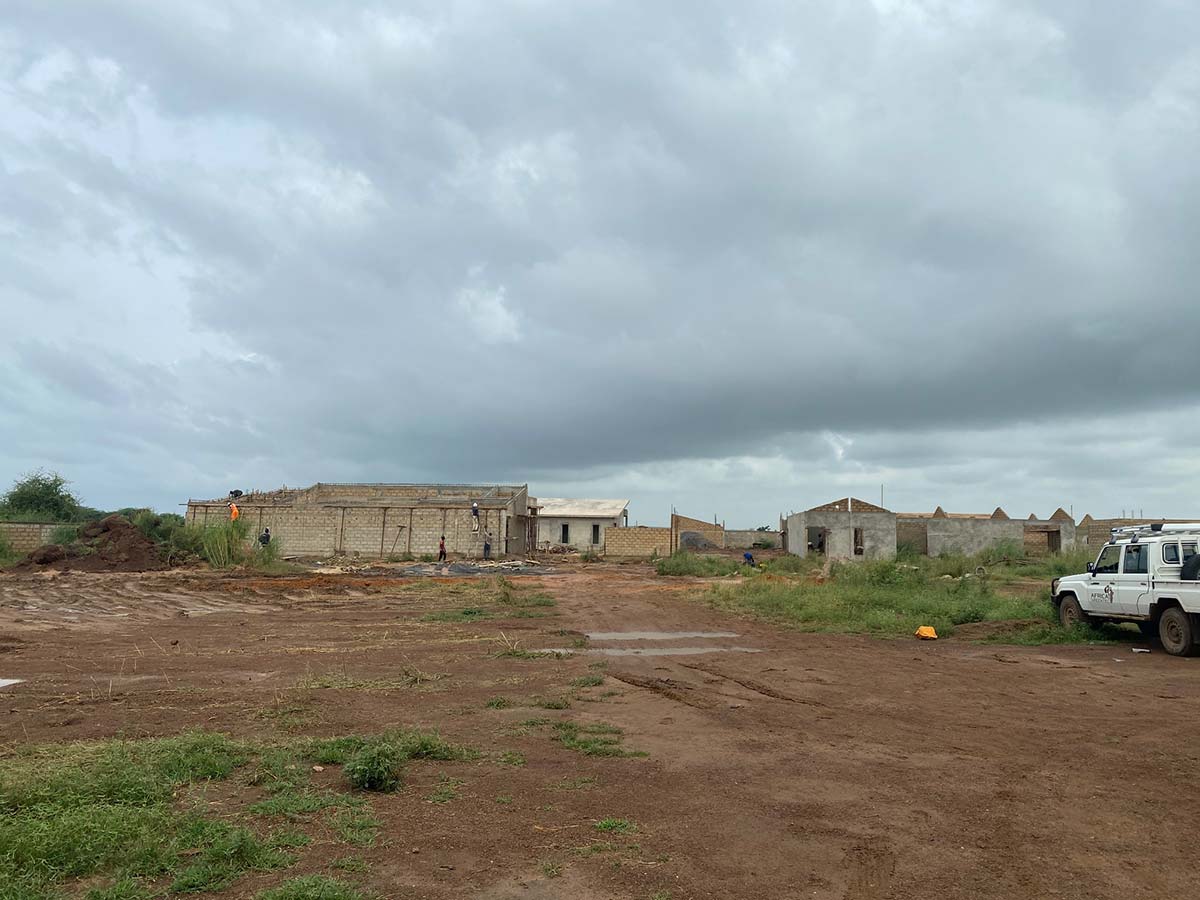

Baubeginn für die ersten Gebäude
Es wird mit dem gleichzeitigen Bau von Villa 1 bis Villa 4 begonnen.

Detailplanung und Aufteilung
Aufteilung des über 1 Hektar großen Grundstückes in einzelne Wohnobjekte.
Absprachen mit Architekten und den ausführenden Baufirmen.

Baubeginn

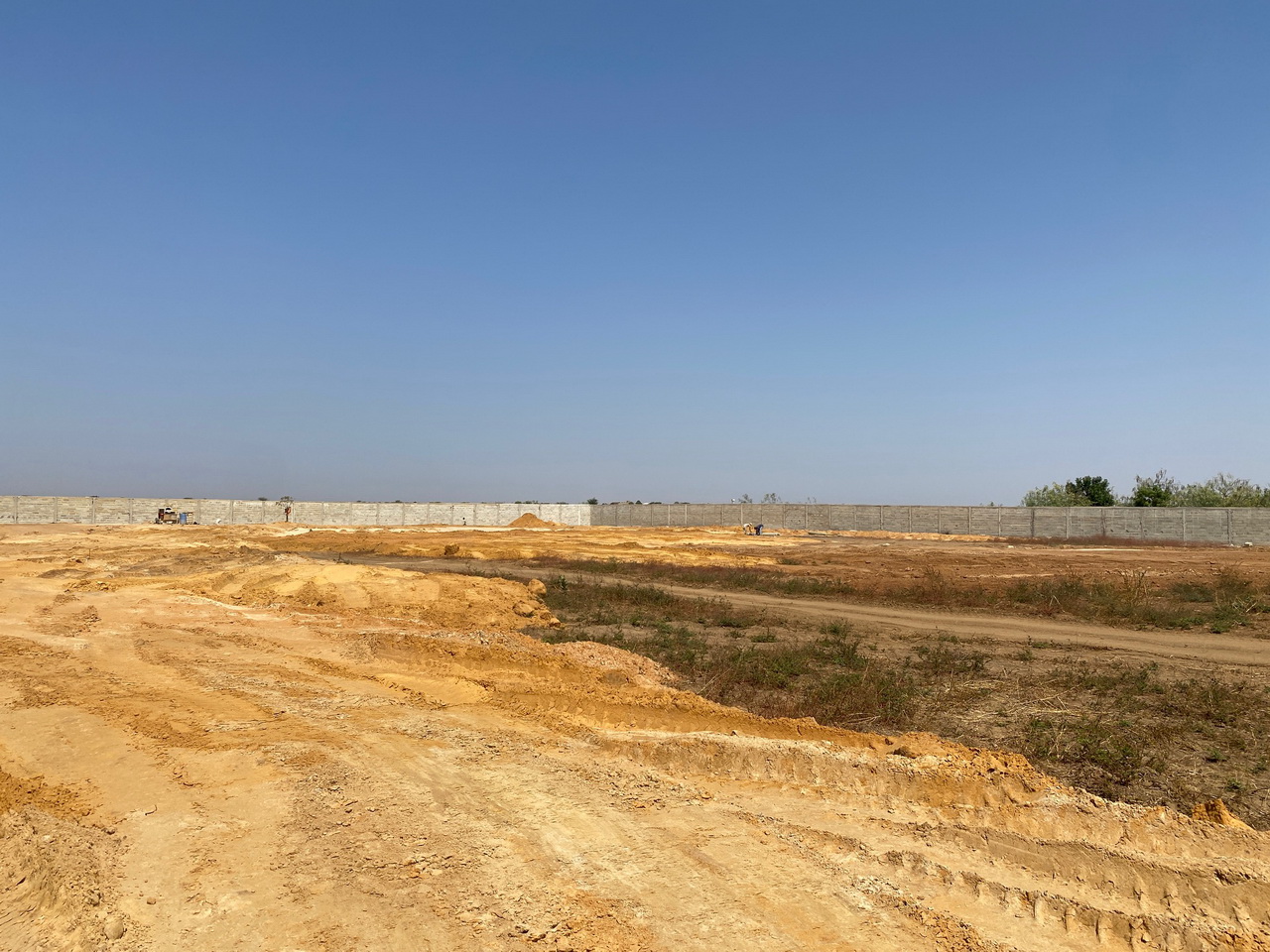

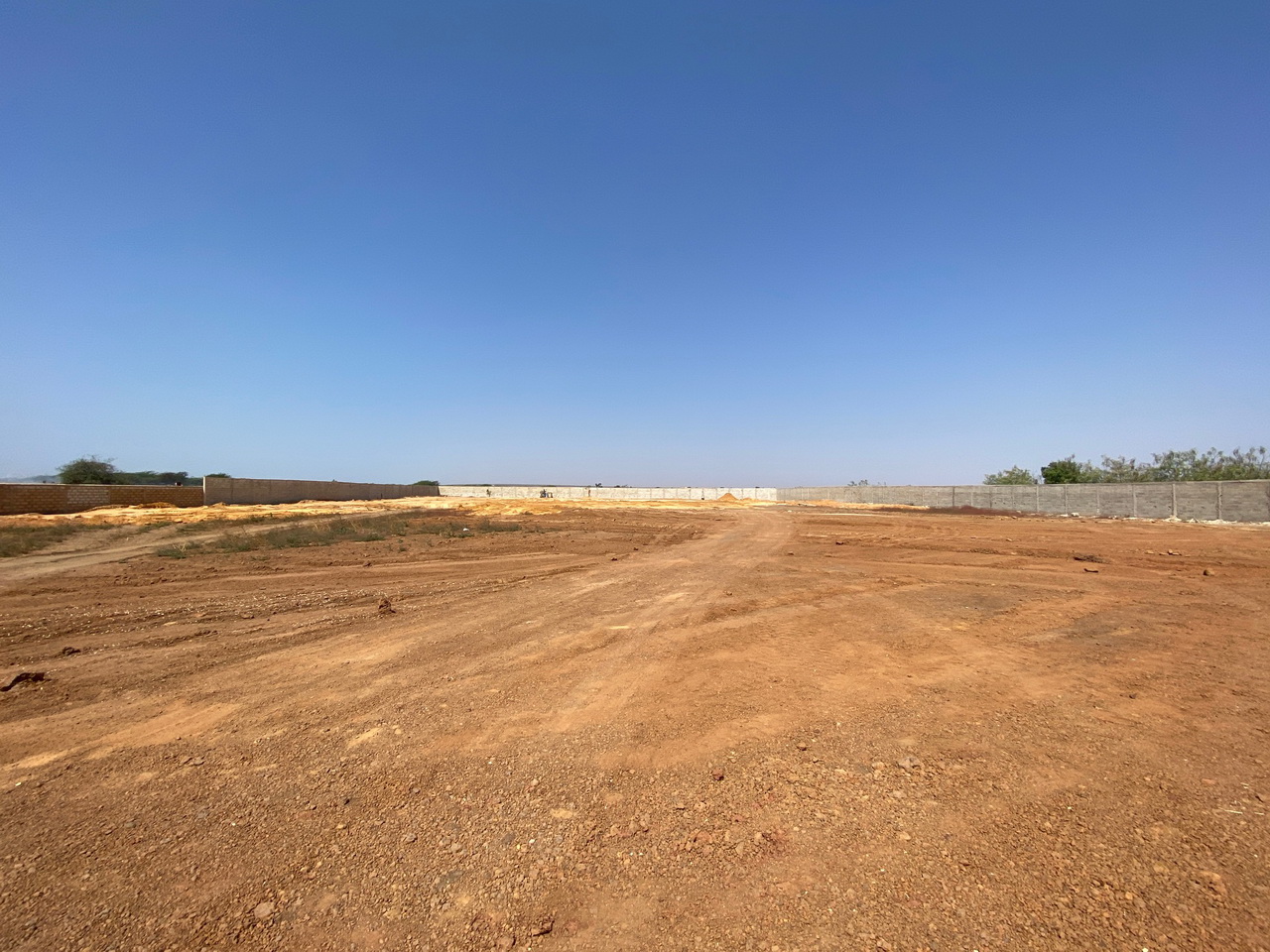

Das Gelände wird für den Bau vorbereitet. Eine Mauer wird um das Grundstück errichtet.
Erste Absprachen mit Bauunternehmen und Architekten.
Planungsphase für QUARTIER
Die Idee für QUARTIER entsteht. Das passende Grundstück wurde gefunden und erworben.
